20. Juli 2026

Dichtheitsmanagement für Rechenzentren: Nachhaltig und sicher planen

Ein Rechenzentrum erkennt kleinste Abweichungen bei Strom, Temperatur und Kühlung. Doch weiß der Betreiber auch, ob die Abdichtung unter den technischen Dachaufbauten noch dicht ist? Warum geplante Dichtheitsprüfung, Monitoring und zirkuläres Bauen gemeinsam gedacht werden müssen.

Warum Dichtheitsmanagement, Monitoring und zirkuläres Bauen bei Data Centern zusammengehören

Ein modernes Rechenzentrum erkennt ungewöhnliche Temperaturen, Spannungsschwankungen, Druckverluste, Rauchentwicklung, unbefugte Zugriffe und Abweichungen im Energieverbrauch häufig innerhalb weniger Sekunden.

Sensoren überwachen Serverräume, Kühlsysteme, Stromversorgung, Batterien, Luftströme und Sicherheitsbereiche. Kritische Komponenten werden redundant ausgeführt. Für viele mögliche Störungen gibt es Notfallpläne, Ersatzsysteme und klar definierte Reaktionsketten.

Doch eine Frage wird bei der Planung erstaunlich selten mit derselben Konsequenz gestellt:

Wie wird dauerhaft festgestellt, ob die Abdichtung des Gebäudes noch dicht ist?

Nicht nur am Tag der Abnahme.

Nicht erst, wenn Wasser von der Decke tropft.

Und nicht nur dann, wenn ohnehin eine Wartung oder Sanierung ansteht.

Sondern während des gesamten Betriebs.

Gerade bei einem Rechenzentrum ist das keine Detailfrage der Dachtechnik. Es ist eine Frage der Betriebssicherheit, des Investitionsschutzes und der Resilienz des gesamten Gebäudes.

Denn Daten sind virtuell.

Die Infrastruktur, auf der sie verarbeitet werden, ist es nicht.

Rechenzentren sind das physische Fundament der digitalen Welt

Cloud-Anwendungen, künstliche Intelligenz, digitale Verwaltung, Zahlungsverkehr, industrielle Steuerung, Kommunikation und medizinische Systeme funktionieren nur, weil ihre Daten irgendwo physisch verarbeitet werden.

Hinter jedem scheinbar immateriellen digitalen Dienst stehen reale Gebäude mit:

  • Tragwerken,

  • Stromversorgung,

  • Kühlung,

  • Leitungsnetzen,

  • technischen Anlagen,

  • Brandschutz,

  • Gebäudehülle,

  • Dachabdichtung und

  • zahlreichen Durchdringungen und Anschlussdetails.

Mit dem Wachstum künstlicher Intelligenz steigen Leistungsdichte und Energiebedarf vieler Rechenzentren. Gleichzeitig werden die Gebäude technisch komplexer. Auf und unter den Dächern befinden sich immer mehr Anlagen, Leitungen, Rückkühler, Lüftungskomponenten, Kabelwege, Aufständerungen und Wartungsbereiche.

Damit steigt auch die Zahl potenziell kritischer Schnittstellen.

Das Dach eines Rechenzentrums ist deshalb längst keine einfache Wetterschutzfläche mehr. Es ist ein hoch beanspruchter technischer Funktionsraum.

Und genau darin liegt ein häufig unterschätztes Risiko.

Cloud-Anwendungen, künstliche Intelligenz, digitale Verwaltung, Zahlungsverkehr, industrielle Steuerung, Kommunikation und medizinische Systeme funktionieren nur, weil ihre Daten irgendwo physisch verarbeitet werden.

Hinter jedem scheinbar immateriellen digitalen Dienst stehen reale Gebäude mit:

  • Tragwerken,

  • Stromversorgung,

  • Kühlung,

  • Leitungsnetzen,

  • technischen Anlagen,

  • Brandschutz,

  • Gebäudehülle,

  • Dachabdichtung und

  • zahlreichen Durchdringungen und Anschlussdetails.

Mit dem Wachstum künstlicher Intelligenz steigen Leistungsdichte und Energiebedarf vieler Rechenzentren. Gleichzeitig werden die Gebäude technisch komplexer. Auf und unter den Dächern befinden sich immer mehr Anlagen, Leitungen, Rückkühler, Lüftungskomponenten, Kabelwege, Aufständerungen und Wartungsbereiche.

Damit steigt auch die Zahl potenziell kritischer Schnittstellen.

Das Dach eines Rechenzentrums ist deshalb längst keine einfache Wetterschutzfläche mehr. Es ist ein hoch beanspruchter technischer Funktionsraum.

Und genau darin liegt ein häufig unterschätztes Risiko.

Der Widerspruch: maximale Redundanz innen, Vertrauen auf Sichtkontrolle außen

Ein Data Center wird nach dem Prinzip geplant, dass der Ausfall einer einzelnen Komponente nicht zum Ausfall des Gesamtsystems führen darf.

Strompfade werden redundant aufgebaut. Notstromaggregate stehen bereit. Batterien überbrücken Unterbrechungen. Kühlung wird abgesichert. Daten werden gespiegelt. Zugänge werden kontrolliert. Betriebszustände werden dokumentiert.

Bei der Abdichtung gilt dagegen vielerorts noch ein anderes Prinzip:

Sie wird fachgerecht eingebaut, bei Bedarf visuell kontrolliert und anschließend durch technische Aufbauten, Photovoltaik, Kies, Begrünung oder andere Nutzschichten verdeckt.

Danach ist ihr tatsächlicher Zustand vielfach nicht mehr direkt erkennbar.

Das bedeutet nicht, dass solche Dächer zwangsläufig undicht sind. Es bedeutet aber, dass zwischen dem angenommenen und dem nachgewiesenen Zustand eine Lücke entstehen kann.

Und diese Lücke kann über Jahre bestehen.

Die entscheidende Frage lautet daher nicht:

„Wurde eine hochwertige Abdichtung eingebaut?“

Sondern:

„Wie weisen wir nach, dass sie auch nach Bauabschluss, Wartungsarbeiten, Umbauten und jahrelangem Betrieb noch dicht ist?“

Das ist der Unterschied zwischen einer guten Abdichtung und einem belastbaren Dichtheitsmanagement.

Wasser ist im Rechenzentrum nicht nur ein Dachproblem

Beim Thema Wasser denken viele Betreiber zunächst an Rohrleitungen, Kühlkreisläufe, Kondensatleitungen, Sprinkleranlagen oder zunehmend an Flüssigkeitskühlung.

Diese Bereiche verdienen selbstverständlich eine eigene Leckageüberwachung.

Doch Wasser kann ebenso von außen in das Gebäude eindringen:

  • über eine beschädigte Dachabdichtung,

  • über Anschlüsse und Übergänge,

  • an Durchdringungen,

  • über nicht fachgerecht eingebundene Aufständerungen,

  • durch nachträgliche Installationen,

  • über Fassadenanschlüsse,

  • durch mechanische Beschädigungen während Wartungsarbeiten,

  • über Entwässerungsbereiche oder

  • infolge von Extremwetterereignissen.

Hinzu kommt ein entscheidender Unterschied:

Eine größere Leckage an einer Leitung wird häufig schnell erkannt. Eine kleine Undichtheit in einer Dachabdichtung kann dagegen lange unbemerkt bleiben.

Das Wasser muss nicht unmittelbar in einen Serverraum tropfen. Es kann zunächst in die Wärmedämmung eindringen, sich innerhalb des Dachaufbaus verteilen und dort über längere Zeit gespeichert werden.

Der sichtbare Wasseraustritt kann weit entfernt von der eigentlichen Schadstelle auftreten.

Oder er bleibt zunächst vollständig aus.

Währenddessen können bereits Folgen entstehen:

  • Durchfeuchtung der Wärmedämmung,

  • Verschlechterung der Dämmwirkung,

  • Korrosion angrenzender Bauteile,

  • mikrobielles Wachstum,

  • Schädigung von Befestigungen,

  • Beeinträchtigung empfindlicher Innenbereiche,

  • hoher Aufwand für Ursachenklärung und Leckortung,

  • Einschränkungen des Betriebs,

  • unnötiger Austausch großer Dachbereiche.

Das Gefährliche ist deshalb nicht nur das Wasser.

Das Gefährliche ist die Zeit, in der niemand weiß, dass es vorhanden ist.

Dichtheit ist kein Zustand, den man einmal feststellt und dann besitzt

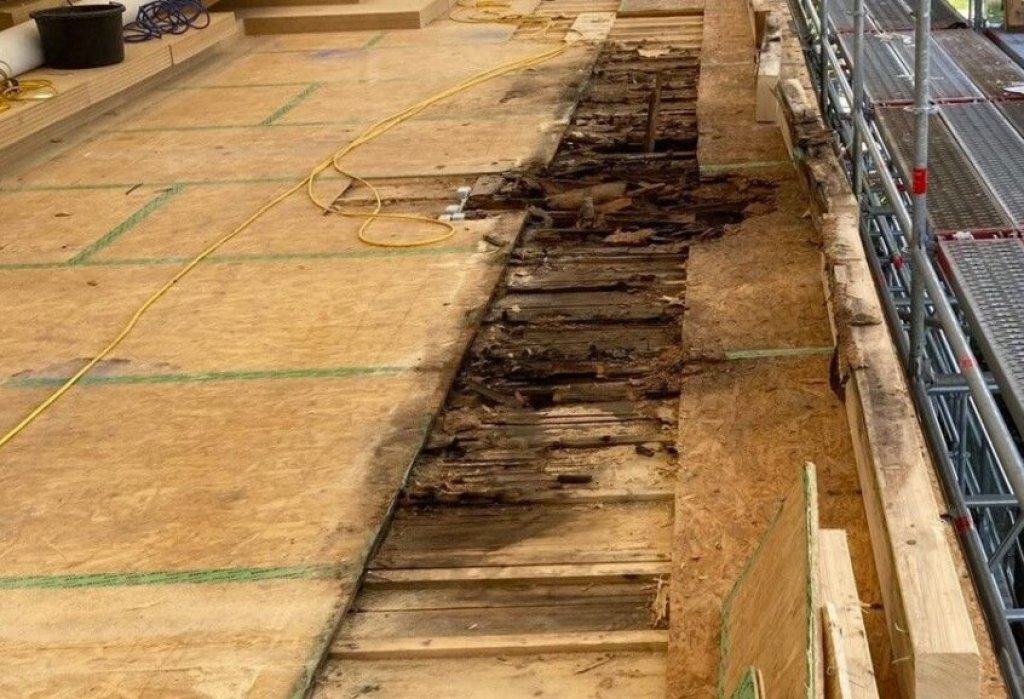

Eine Dachabdichtung kann am Tag ihrer Fertigstellung dicht sein und später beschädigt werden.

Typische Ursachen sind nicht ausschließlich Materialfehler oder Verarbeitungsmängel. Risiken entstehen auch nach der eigentlichen Dachabdichtung:

  • Montage technischer Anlagen,

  • Arbeiten anderer Gewerke,

  • nachträgliche Kabel- und Rohrführungen,

  • Befestigung von Aufständerungen,

  • Wartung von Kühl- oder Lüftungsanlagen,

  • Begehen des Daches,

  • Umbauten und Erweiterungen,

  • Austausch technischer Komponenten,

  • Sturm- oder Hagelereignisse,

  • punktuelle mechanische Belastungen.

Gerade Rechenzentren sind keine statischen Gebäude. Ihre technische Infrastruktur wird angepasst, erweitert und modernisiert.

Ein Dach, das über Jahre intensiv als Technikfläche genutzt wird, ist anderen Risiken ausgesetzt als eine kaum betretene Standardfläche.

Deshalb reicht es nicht, nur eine qualitativ hochwertige Abdichtung auszuschreiben.

Die spätere Prüfbarkeit muss bereits in der Planung berücksichtigt werden.

Von der Abdichtung zum Dichtheitsmanagement

Dichtheitsmanagement bedeutet, Dichtheit nicht als einmalige Bauleistung, sondern als fortlaufende Aufgabe über den Gebäudelebenszyklus zu verstehen.

Erst im Zusammenspiel entsteht eine belastbare Sicherheitsstrategie.

Es verbindet vier Ebenen

Fachgerechte Planung und Ausführung
Eine technisch geeignete Voraussetzung für spätere Prüfungen
Eine dokumentierte Dichtheitsprüfung zur Abnahme
Eine dauerhafte oder regelmäßige Zustandsüberwachung im Betrieb

1. Dichtheit planen

Bereits in einer frühen Planungsphase sollte festgelegt werden:

  • Welcher Dachaufbau wird verwendet?

  • Welche Abdichtungsart ist vorgesehen?

  • Wie wird die Abdichtung nach Fertigstellung geprüft?

  • Ist das gewählte Prüfverfahren für diesen Aufbau geeignet?

  • Welche leitfähige oder kontaktfähige Ebene wird benötigt?

  • Wie werden Messpunkte und Kontaktstellen angeordnet?

  • Welche Bereiche sind später durch technische Anlagen überbaut?

  • Wo befinden sich besonders kritische Zonen?

  • Wie kann eine spätere Leckortung erfolgen?

  • Wie wird Feuchtigkeit im Dachaufbau erkannt?

  • Wie werden Mess- und Zustandsdaten dokumentiert?

Diese Fragen erst nach Fertigstellung des Daches zu stellen, ist häufig zu spät.

Denn einige Prüfverfahren benötigen definierte Voraussetzungen innerhalb des Dachaufbaus. Fehlen diese, lassen sie sich später nur eingeschränkt oder gar nicht mehr herstellen.

Prüfbarkeit ist deshalb keine nachträgliche Dienstleistung. Sie ist eine Planungsleistung.

2. Prüfbarkeit herstellen

Eine visuelle Kontrolle kann handwerkliche Auffälligkeiten erkennen. Sie kann jedoch nicht zuverlässig nachweisen, dass eine große, bereits fertiggestellte Dachfläche vollständig dicht ist.

Für eine flächige elektrische Dichtheitsprüfung muss der Dachaufbau zum vorgesehenen Verfahren passen.

Bei vielen nicht leitfähigen Abdichtungssystemen ist dafür unterhalb der Abdichtung eine definierte elektrisch leitfähige Kontaktlage erforderlich. Sie schafft den Gegenpol, der eine systematische Prüfung und eine punktgenaue Ortung von Fehlstellen ermöglicht.

Entscheidend ist:

Die leitfähige Ebene muss

  • planerisch berücksichtigt,

  • für den jeweiligen Dachaufbau geeignet,

  • fachgerecht eingebaut,

  • dauerhaft kontaktierbar und

  • über definierte Messpunkte erreichbar sein.

Sie ist keine zusätzliche Abdichtung.

Sie macht die vorhandene Abdichtung prüfbar.

Das ist ein wesentlicher Unterschied.

3. Die Dichtheit zur Abnahme nachweisen

Eine Abnahmeprüfung beantwortet eine klare Frage:

Ist die Abdichtung zum Zeitpunkt der Prüfung dicht?

Diese Prüfung ist besonders wertvoll, weil sie den Zustand vor der vollständigen Überbauung dokumentieren kann.

Werden Fehlstellen erkannt, können sie häufig gezielt repariert werden, bevor technische Aufbauten oder Nutzschichten den Zugang erschweren.

Eine solche Prüfung kann unter anderem dazu beitragen:

  • Ausführungsfehler frühzeitig zu erkennen,

  • Beschädigungen durch Folgegewerke zu finden,

  • unnötige spätere Sucharbeiten zu vermeiden,

  • den Ausgangszustand nachvollziehbar zu dokumentieren,

  • Verantwortlichkeiten klarer abzugrenzen,

  • die Grundlage für spätere Vergleichsprüfungen zu schaffen.

Aber auch eine erfolgreiche Abnahmeprüfung ist nur eine Momentaufnahme.

Sie bestätigt den Zustand an einem bestimmten Tag.

Sie sagt noch nichts darüber aus, was bei der Montage der nächsten technischen Anlage oder fünf Jahre später passiert.

4. Den Zustand im Betrieb überwachen

Monitoring ergänzt die Dichtheitsprüfung um die zeitliche Dimension.

Sensoren im Dachaufbau können Veränderungen der Feuchtesituation erkennen und an eine digitale Anwendung übermitteln. Je nach System und Aufbau können Messwerte, Zustandsverläufe und Alarmmeldungen bereitgestellt werden.

Das Ziel ist nicht, jeden einzelnen Wassertropfen dramatisch zu melden.

Das Ziel ist, relevante Veränderungen früh genug zu erkennen, bevor aus einer begrenzten Feuchteeinwirkung ein großer Schaden wird.

Monitoring beantwortet damit eine andere Frage als die Abnahmeprüfung:

Verändert sich der Zustand des Dachaufbaus während des Betriebs?

Die elektrische Dichtheitsprüfung und das Feuchtemonitoring ersetzen einander daher nicht.

Sie ergänzen sich:

  • Die Dichtheitsprüfung sucht nach Fehlstellen in der Abdichtung.

  • Das Monitoring beobachtet die Feuchtesituation innerhalb des Dachaufbaus.

  • Eine gezielte Leckortung lokalisiert bei Bedarf die Ursache.

  • Die Dokumentation verbindet die Ergebnisse über den Lebenszyklus.

Aus einzelnen Maßnahmen entsteht ein Managementprozess.

Time-to-Detection: die unterschätzte Kennzahl

Bei vielen Gebäudeschäden wird vor allem über die Reparaturkosten gesprochen.

Für ein Rechenzentrum ist jedoch eine andere Kennzahl mindestens ebenso wichtig:

Wie viel Zeit vergeht zwischen dem Beginn eines Problems und seiner Erkennung?

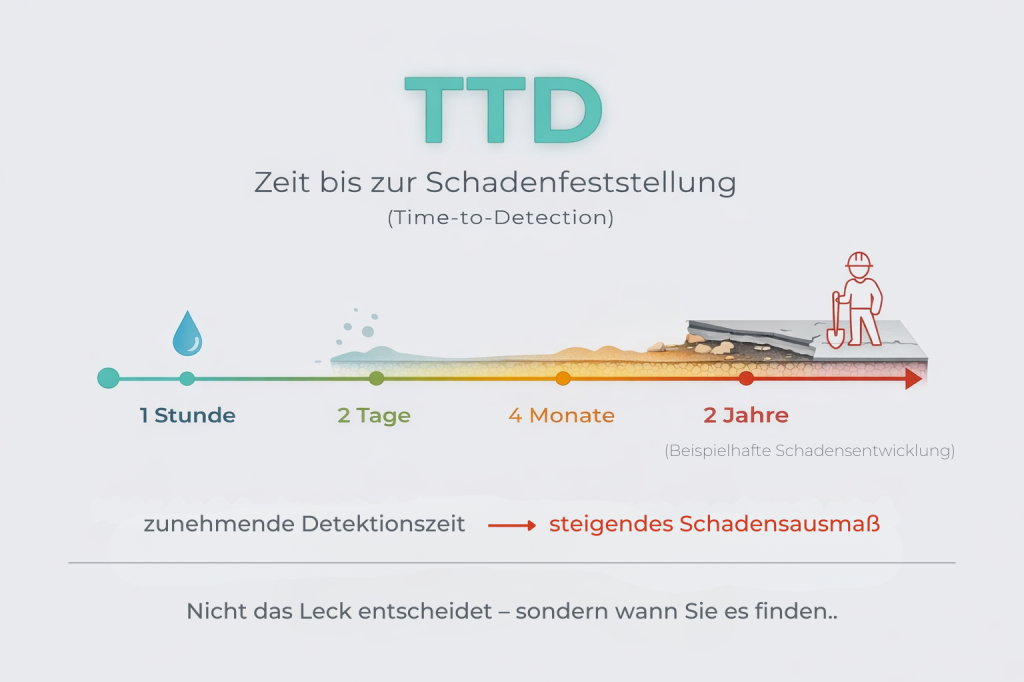

Diese Zeit kann als Time-to-Detection, kurz TTD, betrachtet werden.

Bei einem sichtbaren Wassereintritt kann sie sehr kurz sein.

Bei einer schleichenden Durchfeuchtung innerhalb eines verdeckten Dachaufbaus kann sie Monate oder sogar Jahre betragen.

Je länger diese Phase dauert, desto größer kann sich der betroffene Bereich entwickeln. Aus einer lokal reparierbaren Fehlstelle kann eine umfangreiche Durchfeuchtung werden. Aus einem kleinen Eingriff kann eine Sanierung mit Rückbau technischer Anlagen entstehen.

Für Betreiber bedeutet eine kurze Time-to-Detection:

  • schneller reagieren,

  • Ursachen früher eingrenzen,

  • Reparaturen kleiner halten,

  • Betriebsrisiken reduzieren,

  • Folgeschäden begrenzen,

  • Material erhalten,

  • Entscheidungen auf Daten statt Vermutungen stützen.

Damit wird Dichtheitsmonitoring nicht nur zu einem technischen Zusatz.

Es wird zu einem Instrument des Risikomanagements.

Die entscheidenden Schnittstellen sind Dach, Technik und Betrieb

Viele Schäden entstehen nicht, weil niemand seine Arbeit beherrscht.

Sie entstehen, weil Schnittstellen nicht ausreichend organisiert sind.

Beim Rechenzentrum treffen auf dem Dach zahlreiche Beteiligte zusammen:

  • Objektplanung,

  • Tragwerksplanung,

  • Dachplanung,

  • TGA-Planung,

  • Elektroplanung,

  • Betreiber,

  • Generalunternehmer,

  • Dachabdichter,

  • Anlagenbauer,

  • PV-Installateure,

  • Wartungsunternehmen,

  • Facility Management,

  • Sachverständige.

Jede Disziplin betrachtet zunächst ihre eigene Funktion.

Der Anlagenbauer benötigt einen Standort. Die TGA benötigt Leitungswege. Der Dachdecker benötigt sichere Anschlüsse. Der Betreiber benötigt Wartungszugänge. Das Facility Management benötigt klare Zuständigkeiten.

Doch wer trägt die Verantwortung dafür, dass die Abdichtung nach all diesen Eingriffen nicht nur theoretisch, sondern nachweisbar intakt bleibt?

Genau hier braucht es einen übergeordneten Dichtheitsmanagementplan.

Was gehört in einen Dichtheitsmanagementplan für Rechenzentren?

Ein belastbares Konzept sollte mindestens folgende Punkte regeln:

Planungsphase

  • Definition der Schutzziele

  • Bewertung der wasserbezogenen Risiken

  • Auswahl eines prüfbaren Dachaufbaus

  • Festlegung geeigneter Prüfverfahren

  • Planung leitfähiger Kontaktlagen und Messpunkte

  • Festlegung der Monitoringstrategie

  • Koordination mit TGA, Tragwerk und Anlagenplanung

  • Definition kritischer Dachzonen

  • Planung von Zugänglichkeit und Wartungswegen

  • Anforderungen an Dokumentation und Datenübergabe

Bauphase

  • Kontrolle des systemgerechten Einbaus

  • Dokumentation verdeckter Schichten

  • Prüfung der Kontaktlagen und Messanschlüsse

  • Zwischenprüfungen nach kritischen Bauabschnitten

  • Schutz der Abdichtung vor Folgegewerken

  • Regelung von Freigaben vor Überbauung

  • Erfassung nachträglicher Durchdringungen und Änderungen

Abnahmephase

  • dokumentierte Dichtheitsprüfung

  • punktgenaue Ortung vorhandener Fehlstellen

  • Reparatur und Nachprüfung

  • Festlegung eines nachweisbaren Ausgangszustands

  • Übergabe der Messpunkte, Pläne und Prüfberichte

  • Inbetriebnahme des Monitorings

  • Definition der Alarm- und Eskalationswege

Betriebsphase

  • kontinuierliche oder periodische Zustandsbewertung

  • regelmäßige Kontrolle der Messdaten

  • erneute Prüfung nach Umbauten oder außergewöhnlichen Ereignissen

  • Wartung der Zugangspunkte und Sensorik

  • Zuordnung von Verantwortlichkeiten

  • Dokumentation von Reparaturen

  • Integration in CAFM, GLT oder andere Betriebsprozesse

  • Aktualisierung der Bestandsunterlagen

Ein solcher Plan macht aus vielen Einzelmaßnahmen einen nachvollziehbaren Prozess.

Nachhaltigkeit bedeutet nicht, möglichst wenig Technik einzubauen

An dieser Stelle entsteht häufig ein scheinbarer Zielkonflikt.

Auf der einen Seite stehen Sicherheit, Sensorik, Prüfkomponenten und Dokumentation.

Auf der anderen Seite stehen Ressourcenschonung, Materialreduktion und zirkuläres Bauen.

Doch dieser Widerspruch löst sich auf, wenn Nachhaltigkeit nicht nur über die Menge des eingebauten Materials definiert wird.

Ein zusätzliches Bauteil kann ökologisch sinnvoll sein, wenn es dazu beiträgt,

  • große Materialmengen länger zu nutzen,

  • Schäden früh zu erkennen,

  • Dämmstoffe vor Durchfeuchtung zu schützen,

  • Sanierungsbereiche zu verkleinern,

  • komplette Dachaufbauten vor vorzeitigem Austausch zu bewahren,

  • Reparatur statt Rückbau zu ermöglichen.

Die entscheidende Frage lautet daher nicht:

„Wie vermeiden wir jedes zusätzliche Bauteil?“

Sondern:

„Welche Bauteile helfen uns, den Wert und die Funktionsfähigkeit des Gesamtsystems möglichst lange zu erhalten?“

Ein vergleichsweise kleines Monitoring- oder Prüfsystem kann die Lebensdauer erheblich größerer Materialmengen absichern.

Das ist nicht mehr Technik um der Technik willen.

Es ist Technik zur Vermeidung von Verschwendung.

Cradle to Cradle beginnt nicht beim Recyclingcontainer

Cradle to Cradle und zirkuläres Bauen werden häufig auf die Recyclingfähigkeit einzelner Produkte reduziert.

Doch ein wirklich zirkuläres Gebäudekonzept beginnt früher.

Es fragt:

  • Können Bauteile lange genutzt werden?

  • Ist ihr Zustand während der Nutzung bekannt?

  • Lassen sie sich warten und reparieren?

  • Sind Schichten zugänglich und trennbar?

  • Können Komponenten ausgetauscht werden, ohne das Gesamtsystem zu zerstören?

  • Sind Materialien und Einbauorte dokumentiert?

  • Können Produkte am Ende ihrer Nutzung wiederverwendet, aufbereitet oder sortenrein verwertet werden?

  • Wird ein unnötig früher Austausch vermieden?

Für ein Dach bedeutet Zirkularität deshalb nicht nur, recyclingfähige Dämmung oder Abdichtungsbahnen auszuwählen.

Ein Dach, dessen Zustand unbekannt ist und das bei einem Verdacht großflächig geöffnet werden muss, ist nur begrenzt zirkulär gedacht.

Ein Dach, bei dem Feuchtigkeit früh erkannt, eine Fehlstelle präzise lokalisiert und ein kleiner Bereich gezielt repariert werden kann, erhält dagegen den größten Teil seiner Materialien im Nutzungskreislauf.

Die nachhaltigste Sanierung ist häufig diejenige, die gar nicht notwendig wird.

Und die zweibeste ist diejenige, die auf den tatsächlich betroffenen Bereich begrenzt bleibt.

Sieben Prinzipien für ein sicheres und zirkuläres Rechenzentrumsdach

Dauerhaftigkeit vor kurzfristiger Material-optimierung

Materialeinsparung darf nicht zu Lasten der Robustheit gehen. Ein langlebiger Dachaufbau besitzt häufig eine bessere Gesamtbilanz als eine minimale Konstruktion mit erhöhtem Schadens- oder Erneuerungsrisiko.

01
Prüfbarkeit von Anfang an

Ein Bauteil, dessen Funktion später nicht überprüft werden kann, erzeugt Unsicherheit. Prüfbare Konstruktionen ermöglichen belastbare Entscheidungen.

02
Reparaturfähigkeit statt großflächiger Austausch

Je genauer eine Fehlstelle lokalisiert werden kann, desto kleiner kann der notwendige Eingriff ausfallen.

03
Zugängliche und austauschbare Sensorik

Elektronische Komponenten haben möglicherweise eine kürzere Lebensdauer als Dachabdichtungen oder Tragwerke. Sie sollten deshalb, soweit technisch möglich, zugänglich, wartbar und separat austauschbar geplant werden.

04
Trennbare Systeme

Kontaktlagen, Sensorik, Kabel, Kontrollpunkte und andere Komponenten sollten so geplant werden, dass Wartung und späterer Rückbau berücksichtigt sind.

05
Material- und Zustandsdaten verbinden

Ein Materialpass beschreibt, was eingebaut wurde.
Monitoring beschreibt, wie sich der Zustand entwickelt.
Erst beide Informationen zusammen schaffen einen wirklich nutzbaren digitalen Lebenslauf des Bauteils.

06
Den gesamten Lebenszyklus ausschreiben

Prüfung und Monitoring dürfen nicht als optionale Zusatzpositionen am Ende eines Leistungsverzeichnisses erscheinen. Sie müssen Bestandteil des Betriebs- und Instandhaltungskonzepts sein.

07

Vom digitalen Zwilling zum digitalen Nachweis

Bei Rechenzentren wird häufig über digitale Zwillinge gesprochen.

Modelle bilden Räume, Anlagen, Energieflüsse und technische Komponenten ab. Doch ein digitaler Zwilling ist nur so wertvoll wie die Informationen, die ihn aktualisieren.

Eine im Modell als „intakt“ gekennzeichnete Abdichtung ist noch kein Nachweis ihrer tatsächlichen Dichtheit.

Dafür braucht es reale Zustandsinformationen.

Ein zukunftsfähiges Konzept verbindet daher:

  • Planungsdaten,

  • Produkt- und Materialinformationen,

  • Einbaudokumentation,

  • Prüfberichte,

  • Messpunkte,

  • Sensorwerte,

  • Wartungsereignisse,

  • Reparaturen,

  • Umbauten,

  • wiederkehrende Prüfungen.

So entsteht kein statisches Gebäudemodell, sondern eine fortlaufende Beweiskette.

Das ist besonders für Bauherren und Betreiber wertvoll. Denn es verbessert nicht nur die technische Transparenz, sondern auch die Entscheidungsfähigkeit.

Statt zu fragen:

„Könnte irgendwo Feuchtigkeit sein?“

kann gefragt werden:

„Wo hat sich welcher Messwert seit wann verändert, und welche Prüfung ist jetzt sinnvoll?“

Monitoring ersetzt keine gute Planung

Bei aller Begeisterung für Sensorik muss eines klar bleiben:

Monitoring macht eine schlechte Abdichtung nicht gut.

Es ersetzt weder eine fachgerechte Planung noch eine hochwertige Ausführung, geeignete Materialien oder qualifizierte Verarbeitung.

Ein Sensor verhindert nicht automatisch das Eindringen von Wasser.

Aber er kann helfen, eine relevante Veränderung früher zu erkennen.

Ebenso ersetzt eine leitfähige Kontaktlage nicht die Abdichtung. Sie schafft die Voraussetzung dafür, die Abdichtung kontrollieren und eine Fehlstelle lokalisieren zu können.

Die richtige Reihenfolge lautet deshalb:

  1. Risiken minimieren.

  2. Qualität sichern.

  3. Dichtheit prüfen.

  4. Zustand überwachen.

  5. Bei Auffälligkeiten gezielt handeln.

  6. Ergebnisse dokumentieren.

Nur so entsteht Sicherheit ohne falsche Versprechen.

Was Bauherren frühzeitig entscheiden sollten

Für den Bauherrn eines Rechenzentrums ist das Thema besonders relevant, weil wesentliche Weichen bereits lange vor dem Betrieb gestellt werden.

Sobald der Dachaufbau fertiggestellt und überbaut ist, können bestimmte Voraussetzungen nicht mehr oder nur mit erheblichem Aufwand ergänzt werden.

Der Bauherr sollte deshalb bereits in der Planungsphase verlangen:

  • ein dachbezogenes Risikokonzept,

  • ein definiertes Prüfverfahren,

  • die dafür notwendigen konstruktiven Voraussetzungen,

  • eine Prüfung vor Überbauung,

  • eine dokumentierte Abschlussprüfung,

  • ein Feuchtemonitoring für besonders sensible Bereiche,

  • festgelegte Reaktions- und Verantwortungsprozesse,

  • eine vollständige digitale Dokumentation,

  • eine Wiederholungsprüfung nach relevanten Eingriffen.

Diese Anforderungen gehören in die Ausschreibung und nicht erst in den Wartungsvertrag.

Was Planer berücksichtigen müssen

Planer stehen vor der Aufgabe, viele technische Anforderungen zusammenzuführen.

Beim Dichtheitsmanagement müssen sie insbesondere darauf achten, dass das vorgesehene Prüfverfahren tatsächlich zum Dachaufbau passt.

Nicht jedes Verfahren ist bei jeder Abdichtung, Unterlage oder Überbauung gleichermaßen geeignet.

Zu klären sind unter anderem:

  • elektrische Leitfähigkeit der relevanten Schichten,

  • Lage der Kontakt- oder Prüfebene,

  • Art der Abdichtung,

  • Befestigungsart,

  • Zugänglichkeit,

  • spätere Nutzung der Dachfläche,

  • Anzahl und Position von Durchdringungen,

  • Entwässerung,

  • Gefälle und mögliche Wasseransammlungen,

  • konstruktive Wärmebrücken,

  • Kommunikationsweg der Sensoren,

  • Einbindung in das Betriebskonzept.

Wer diese Punkte früh koordiniert, vermeidet spätere Sonderlösungen.

Was Betreiber und Facility Management benötigen

Für den Betreiber zählt nicht nur, dass Daten erhoben werden.

Er muss wissen, was sie bedeuten und wer darauf reagiert.

Ein Monitoringsystem ohne definierten Prozess erzeugt im schlimmsten Fall lediglich weitere Meldungen.

Deshalb müssen folgende Fragen beantwortet sein:

  • Welche Zustände gelten als normal?

  • Welche Veränderungen sind auffällig?

  • Wie wird Kondensat von einem relevanten Wassereintritt unterschieden?

  • Wer erhält eine Meldung?

  • Wer bewertet sie fachlich?

  • Ab wann wird eine Kontrollprüfung durchgeführt?

  • Wann ist eine Leckortung erforderlich?

  • Wie wird eine Reparatur dokumentiert?

  • Wer bestätigt den Erfolg der Maßnahme?

  • Wie werden Alarmgrenzen an reale Betriebserfahrungen angepasst?

Gutes Monitoring besteht daher nicht nur aus Sensoren.

Es besteht aus Sensorik, Daten, Bewertung und einem klaren Handlungsprozess.

Dachmonitoring und Leckageüberwachung innerhalb des Rechenzentrums sind nicht dasselbe

Bei der Planung muss sauber zwischen verschiedenen Wasser-Risiken unterschieden werden.

Leckageüberwachung im Innenraum

Sie überwacht beispielsweise:

  • Kühlleitungen,

  • Ventile,

  • Pumpen,

  • Kondensatleitungen,

  • Doppelböden,

  • Flüssigkeitskühlung,

  • technische Räume.

Monitoring des Dachaufbaus

Es beobachtet:

  • Feuchteveränderungen innerhalb der Dachkonstruktion,

  • mögliche Wasseransammlungen auf der Dampfsperre,

  • langfristige Zustandsentwicklungen,

  • Hinweise auf einen Wassereintritt von außen.

Elektrische Dichtheitsprüfung

Sie dient dazu:

  • Fehlstellen in der Abdichtung zu erkennen,

  • Leckagen punktgenau zu lokalisieren,

  • den Zustand zu einem definierten Zeitpunkt zu prüfen.

Ein umfassendes Wasserrisikokonzept kann alle drei Ebenen enthalten. Sie lösen jedoch unterschiedliche Aufgaben.

Der wirtschaftliche Nutzen liegt nicht nur in der verhinderten Betriebsunterbrechung

Bei Rechenzentren wird der Nutzen von Sicherheitsmaßnahmen häufig mit den möglichen Kosten eines Ausfalls begründet.

Das ist nachvollziehbar, greift aber zu kurz.

Dichtheitsmanagement kann auch wirtschaftlich relevant sein, wenn es nie zu einem vollständigen Betriebsausfall kommt.

Mögliche Vorteile sind:

  • geringere Untersuchungs- und Suchkosten,

  • kleinere Reparaturbereiche,

  • weniger Rückbau technischer Aufbauten,

  • Erhalt trockener Dämmstoffe,

  • bessere Planbarkeit von Instandhaltungsmaßnahmen,

  • klarere Dokumentation gegenüber Versicherern und Projektbeteiligten,

  • geringeres Risiko ungeplanter Sanierungen,

  • längere Nutzungsdauer des Dachaufbaus,

  • besserer Werterhalt der Immobilie,

  • nachvollziehbare Zustandsdaten bei Verkauf oder Betreiberwechsel.

Die Rendite eines solchen Systems zeigt sich deshalb nicht nur in einem verhinderten Großschaden.

Sie zeigt sich ebenso in vielen kleineren Entscheidungen, die früher, gezielter und mit besseren Informationen getroffen werden können.

Sicherheit und Nachhaltigkeit sind keine Gegensätze

Ein nachhaltiges Rechenzentrum ist nicht nur ein Gebäude mit niedrigem PUE-Wert, erneuerbarer Energie oder effizienter Kühlung.

Nachhaltigkeit umfasst auch:

  • lange Nutzungsdauer,

  • Schutz der eingesetzten Ressourcen,

  • Reparaturfähigkeit,

  • Anpassungsfähigkeit,

  • Resilienz,

  • transparente Zustandsdaten,

  • Vermeidung unnötiger Sanierungen,

  • Erhalt funktionsfähiger Materialien.

Ebenso ist ein sicheres Rechenzentrum nicht nur eines mit redundanter Stromversorgung und Zugangskontrolle.

Sicherheit umfasst auch die Gebäudehülle, die Abdichtung und die Fähigkeit, deren Zustand nachzuweisen.

Beide Ziele treffen sich in einem gemeinsamen Grundsatz:

Was lange funktionieren soll, muss nicht nur hochwertig gebaut, sondern auch überprüfbar erhalten werden.

Ein mögliches Gesamtkonzept für das Rechenzentrumsdach

Ein integriertes Konzept kann folgendermaßen aussehen:

Phase 1: Risiken analysieren

Dachnutzung, technische Aufbauten, Durchdringungen, sensible Innenbereiche, Entwässerung und spätere Wartungsprozesse werden gemeinsam betrachtet.

Phase 2: Prüfbaren Dachaufbau planen

Das passende Prüfverfahren wird festgelegt. Notwendige leitfähige Kontaktlagen, Messpunkte und Zugänge werden in die Planung aufgenommen.

Phase 3: Qualität während des Baus sichern

Verdeckte Schichten werden dokumentiert. Kritische Bereiche werden kontrolliert. Nach relevanten Bauabschnitten erfolgen Zwischenprüfungen.

Phase 4: Dichtheit vor Überbauung nachweisen

Die Abdichtung wird geprüft. Fehlstellen werden lokalisiert, repariert und nachgeprüft.

Phase 5: Feuchtemonitoring aktivieren

Sensoren überwachen definierte Bereiche des Dachaufbaus. Messwerte werden digital übertragen und ausgewertet.

Phase 6: Betriebsprozesse festlegen

Alarmwege, Verantwortlichkeiten, Kontrollprüfungen und Dokumentation werden in das Facility Management integriert.

Phase 7: Zustand über den Lebenszyklus dokumentieren

Prüfberichte, Messdaten, Eingriffe, Reparaturen und Umbauten bilden den digitalen Lebenslauf des Daches.

Phase 8: Materialien erhalten und gezielt wiederverwenden

Bei einer späteren Sanierung ermöglichen Zustands- und Materialdaten eine differenzierte Entscheidung: Was kann bleiben? Was muss repariert werden? Was kann wiederverwendet oder recycelt werden?

So werden Sicherheit, Wirtschaftlichkeit und Zirkularität nicht getrennt betrachtet, sondern als zusammenhängendes System.

Das Dach darf nicht der blinde Fleck des Data Centers bleiben

Rechenzentren gehören zu den am stärksten überwachten Gebäuden unserer Zeit.

Das ist richtig.

Doch Überwachung darf nicht an der Unterkante der technischen Anlagen enden.

Die Abdichtung schützt nicht nur Beton, Dämmung und Innenausbau. Sie schützt die physische Umgebung hochkritischer digitaler Infrastruktur.

Deshalb sollte bei jedem neuen Rechenzentrum frühzeitig gefragt werden:

  • Ist die Abdichtung später prüfbar?

  • Ist die Dichtheit vor Überbauung nachgewiesen?

  • Kann eine Fehlstelle punktgenau lokalisiert werden?

  • Wird Feuchtigkeit im Dachaufbau früh erkannt?

  • Sind Messwerte und Prüfungen in den Gebäudebetrieb eingebunden?

  • Unterstützt das Konzept Reparatur und Materialerhalt?

  • Existiert ein Dichtheitsmanagement über den gesamten Lebenszyklus?

Die Zukunft gehört nicht dem Dach, von dem man annimmt, dass es dicht ist.

Sie gehört dem Dach, dessen Zustand bekannt ist.

Das nachhaltigste Rechenzentrum ist nicht nur effizient – es kennt seinen Zustand

Die Diskussion über nachhaltige Data Center konzentriert sich zu Recht auf Energie, Kühlung, Wasserverbrauch und CO₂-Emissionen.

Doch auch die Baukonstruktion verdient Aufmerksamkeit.

Ein hochwertiger Dachaufbau kann über Jahrzehnte funktionieren. Voraussetzung dafür ist, dass Schäden nicht unbemerkt bleiben, Prüfungen technisch möglich sind und Materialien nicht wegen fehlender Informationen vorzeitig ausgetauscht werden.

Geplante Dichtheitsprüfung, dauerhafte Prüfbarkeit und digitales Feuchtemonitoring bilden gemeinsam ein Dichtheitsmanagement, das drei Ziele miteinander verbindet:

Betriebssicherheit. Werterhalt. Ressourcenschutz.

Damit wird aus der Dachabdichtung kein vermeintlich passives Bauteil mehr.

Sie wird zu einem kontrollierbaren Bestandteil der kritischen Infrastruktur.

Und vielleicht ist genau das die wichtigste Veränderung:

Ein Rechenzentrum muss nicht nur seine Daten kennen.

Es sollte auch den Zustand des Gebäudes kennen, das diese Daten schützt.

ein Flachdach mit smarten Sensoren, welche Feuchtigkeit in der Dämmung, verursacht durch einen Schaden in der Abdichtung, sofort melden.

Häufig gestellte Fragen

Warum ist die Dachabdichtung bei einem Rechenzentrum besonders kritisch?

Rechenzentren enthalten hochwertige und betriebsrelevante technische Infrastruktur. Gleichzeitig befinden sich auf ihren Dächern häufig zahlreiche technische Anlagen und Durchdringungen. Dadurch steigen Beanspruchung und Schadenspotenzial. Ein unbemerkter Wassereintritt kann zudem über längere Zeit den Dachaufbau durchfeuchten, bevor er im Gebäude sichtbar wird.

Was ist der Unterschied zwischen Dichtheitsprüfung und Monitoring?

Eine Dichtheitsprüfung untersucht die Abdichtung zu einem bestimmten Zeitpunkt und kann Fehlstellen lokalisieren. Ein Monitoring beobachtet die Feuchtesituation im Dachaufbau über einen längeren Zeitraum. Beide Maßnahmen ergänzen sich.

Warum muss eine spätere Dichtheitsprüfung bereits geplant werden?

Elektrische Prüfverfahren benötigen je nach Dachaufbau eine geeignete leitfähige Kontaktlage und definierte Messpunkte. Diese Komponenten müssen während des Dachaufbaus eingebaut werden. Nachträglich ist das häufig nicht mehr ohne erheblichen Aufwand möglich.

Kann Monitoring eine undichte Stelle genau orten?

Feuchtemonitoring kann auf eine Zustandsveränderung oder vorhandene Feuchtigkeit hinweisen. Die genaue Ortung einer Fehlstelle in der Abdichtung erfolgt mit einem dafür geeigneten Leckortungsverfahren. Monitoring und Leckortung erfüllen unterschiedliche Aufgaben.

Ist Dachmonitoring auch bei bestehenden Rechenzentren möglich?

Je nach Dachaufbau und vorhandenen Zugangsmöglichkeiten können Sensoren auch nachträglich eingebracht werden, beispielsweise über geeignete Kontroll- oder Zugangspunkte. Vorab muss geprüft werden, welche Messstrategie technisch sinnvoll ist.

Wie trägt Dichtheitsmanagement zur Nachhaltigkeit bei?

Eine frühe Erkennung von Feuchtigkeit kann großflächige Durchfeuchtung und unnötigen Materialaustausch verhindern. Schäden lassen sich gezielter reparieren, trockene Bauteile können erhalten und Dachaufbauten länger genutzt werden.

Was bedeutet Cradle to Cradle beim Dach eines Rechenzentrums?

Cradle to Cradle bedeutet hier nicht nur Recycling. Wichtig sind langlebige, reparierbare und möglichst trennbare Konstruktionen, dokumentierte Materialien, zugängliche Komponenten und die Möglichkeit, Bauteile nach ihrer Nutzung wiederzuverwenden oder hochwertig zu verwerten.

Wann sollte eine Dichtheitsprüfung durchgeführt werden?

Sinnvoll sind Prüfungen insbesondere vor der endgültigen Überbauung, zur Abnahme, nach kritischen Arbeiten auf dem Dach, nach nachträglichen Durchdringungen und bei konkreten Hinweisen auf Feuchtigkeit.

Wer sollte das Dichtheitsmanagement verantworten?

Die Anforderungen sollten vom Bauherrn definiert und durch Planung, Bauüberwachung, ausführende Unternehmen und späteres Facility Management umgesetzt werden. Für den Betrieb müssen klare Zuständigkeiten, Reaktionswege und Dokumentationspflichten festgelegt sein.
